7.资源供应计划

7.1物资供应计划

物资按期保质保量供应,是保证工程质量优,工期按计划如期实现的基本条件。为此,我们按如下部署组织实施:

(1)在施工前,各专业技术人员以施工图为依据,分别编制工程所需的物资供应总计划,经审核作为采购备料的依据,该计划应与总进度计划相对应。在施工中,各专业技术人员应分期编制阶段性物资要料计划,提交项目经理审批。

(2)根据合同要求,项目部应和业主共同划分各自供料范围,并依据现场实际进度,提前半个月向业主上报需由业主采购的设备、材料进场计划。

(3)按甲供设备、材料清单,落实督促按期到货。成立接、保、检小组,认真做好接、保、检工作。

(4)项目部自供物资。依据备料计划,按业主或设计确定的供货厂商,集中采购,分期供货。于工程使用前一周,搬运至现场。

(5)小型零星材料按旬进度计划编制备料计划,提前7个日历天备料,按周计划限额领料。库存适量的常规小型材料,以便急用。

(6)做好材料等物资的平衡调整。

中标后,各专业施工员将根据施工进度计划,按施工段,分层次列出设备材料品种、规格型号、数量以及进场时间的详细计划表,上报监理、业主。

7.2临时设施供应计划

(1)生产设施

管材运到现场验收后运指定的堆放场地,有色金属管道运至仓库存放。管件、部件、配件等材料验收合格后放入仓库。设备按施工的先后顺序有序地组织进货,验收后存放在仓库内或立即组织就位安装。

(2)生活及办公设施

现场办公室、仓库、作业间在现场搭设;职工生活设施建立应满足业主要求。办公室配备电脑、复印机、打字机、传真机等现代化办公用品。

7.3临时用水计划

进场后与由总承包单位协商确定。

7.4临时用电计划

本安装工程施工工期短,作业面广,因此,需求的配电箱密度大,但用电负荷较低,为保障施工现场用电安全,本工程临时供用电采用与总承包单位共用一套电源,承包商根据用电需要单独设置若干台施工临时配电箱(应安装计量设备),经总承包单位同意后接入就近的层配电箱。

7.5检验、试验设备进场计划(见表4)

7.6施工机械设备配备情况表(见表5)

7.8主要材料进场计划表(见表6)

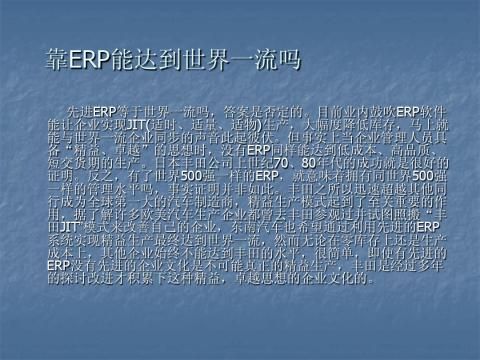

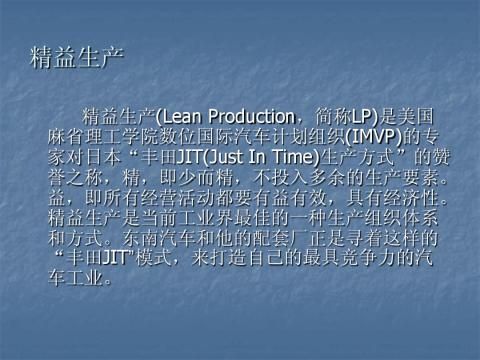

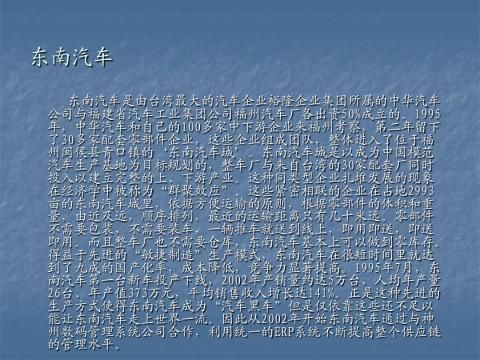

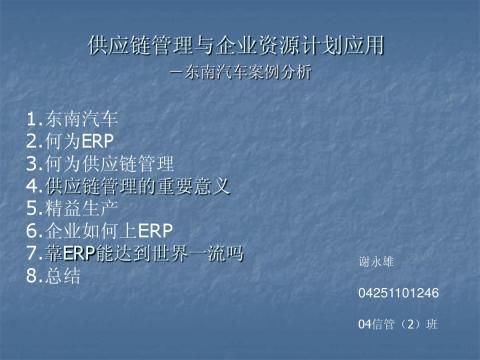

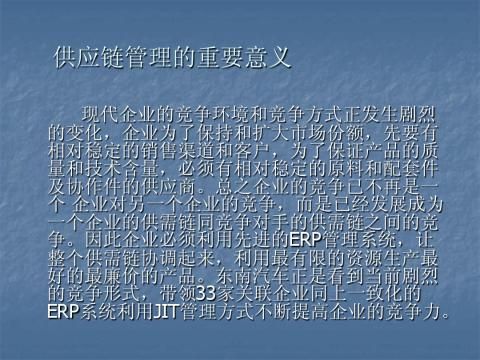

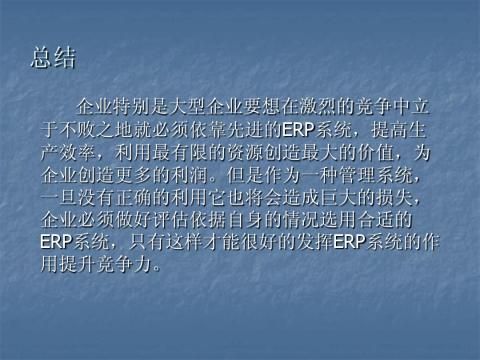

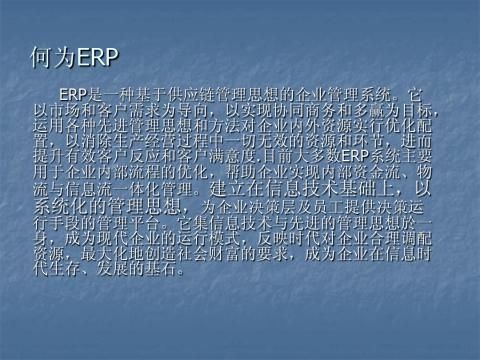

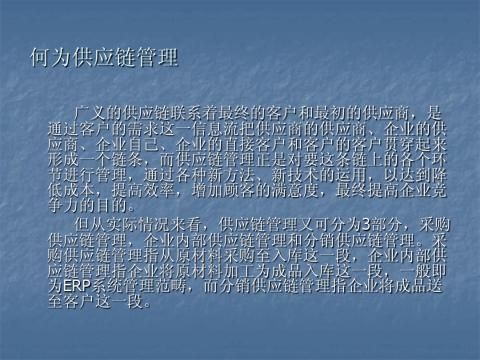

第二篇:行业 - 汽车行业- 东南汽车- 供应链管理与企业资源计划应用


行业汽车行业东南汽车供应链管理与企业资源计划应用

行业汽车行业东南汽车供应链管理与企业资源计划应用

行业汽车行业东南汽车供应链管理与企业资源计划应用

行业汽车行业东南汽车供应链管理与企业资源计划应用

行业汽车行业东南汽车供应链管理与企业资源计划应用

行业汽车行业东南汽车供应链管理与企业资源计划应用

行业汽车行业东南汽车供应链管理与企业资源计划应用

行业汽车行业东南汽车供应链管理与企业资源计划应用

行业汽车行业东南汽车供应链管理与企业资源计划应用

友情链接

LINKS
